点亮荒漠中的文明之光——巴基斯坦吉姆普尔风电项目进入冲刺阶段

发布时间:2017-05-04 来源: 点击次数: 打印 作者:马飞 字号:

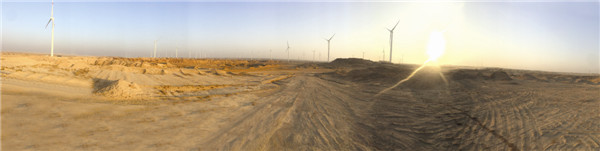

风电项目全景

吉姆普尔风电项目是中巴经济走廊14个优先项目之一,也是最早启动和实施的项目之一。在不到两年时间内,中巴团队精诚合作,攻坚克难,日夜奋战,目前项目已进入全力冲刺阶段,有望在今年5月底实现发电。

面对紧张的工期,项目引入了两个施工队,分别在白天和夜间接替不中断工作,时间节省一半,效率提升明显,目前全部66台风机已经安装就位,长达65公里的33千伏电缆基本铺设完成,变电设备也即将全部完成。

风机内部,工程师在狭小的空间里调试设备

在吊装风机过程中,两台中国引进,起重量高达600吨的起重机大显身手,这在巴基斯坦风电施工历史上也属首次,而风机塔身全部在巴基斯坦生产制造,带动了当地的经济。

除了极短的工期,项目供应链管理也是团队面临的又一极大挑战,由于大量的设施、设备和部件来自中国,前后多达45批次航运、10批次空运、多于350批次的卡车运输不断将工程物资送往现场,除了要完成合同、报关、通关等各项文本工作,还要精确预估运输时间,中间一点差错就意味着工期的延误。

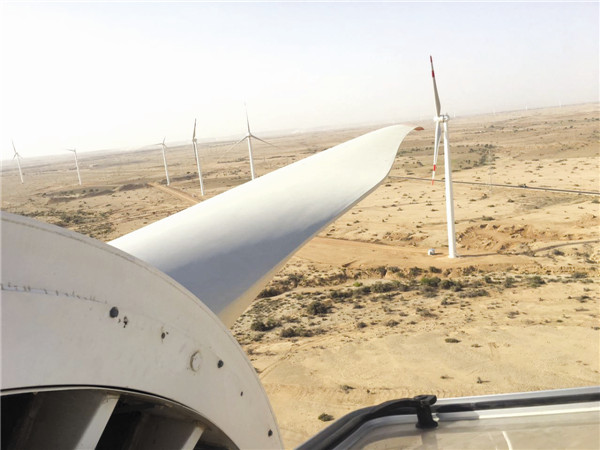

在风机顶部眺望风场

面对工期短、任务急而工作量大的巨大压力,中巴团队全力奋战的同时没有忽视对安全生产的管理和要求,目前该项目已实现100万工时无误工和无事故。

在热火朝天的施工前线,有200名来自中国和500余位来自巴基斯坦的管理人员和施工人员高度协作,共同奋战,克服一个又一个困难,创造了一个又一个奇迹,吉姆普尔风电项目将成为中巴合作的又一典范项目。

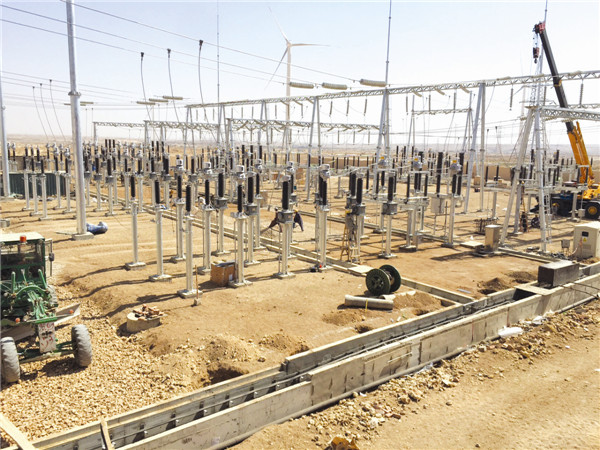

正在建设阶段的变电站,在这里将实现并网发电

项目的及时完工并投入使用将有力改善当地电力短缺的局面,为项目所在地提供大量就业机会,并推动当地经济繁荣和可持续发展。项目取得的进展和成绩无疑是中巴两国深厚友谊的最佳证明,中巴两国的友谊之花将更加枝繁叶茂。
